V Elektru Gorenjska se je letos odvijalo dokaj dinamično investicijsko leto. Potrebe po novogradnjah distribucijskih EE objektov se kažejo tudi v prihodnje.
Med letošnjimi ključnimi dogodki

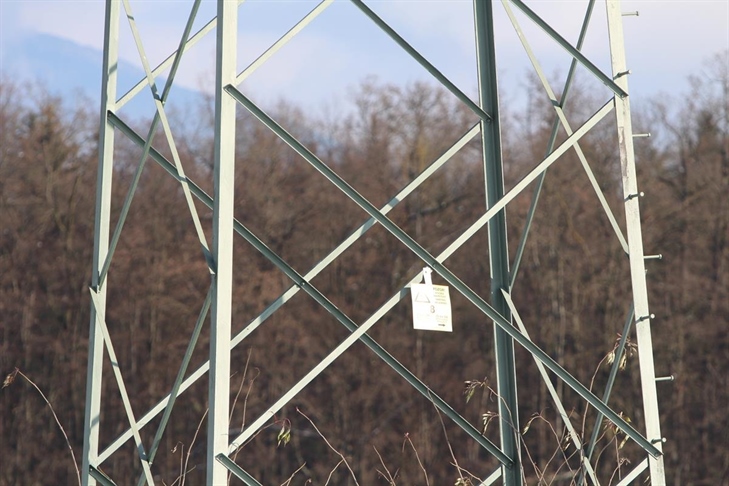

v Elektru Gorenjska je vsekakor na prvem mestu izgradnja 110- in 20-kilovoltne
distribucijske daljnovodne povezave med Železniki in Bohinjem. Investicija, vredna 13,5 milijona
evrov, predstavlja največjo in najzahtevnejšo investicijo Elektra Gorenjska v zadnjih
desetih letih v rednem obratovanju.
Kot je že na septembrski slovesnosti ob odprtju
te daljnovodne povezave poudaril predsednik uprave mag. Bojan Luskovec, so z njo
sklenili gorenjsko energetsko zanko in poskrbeli za zanesljivejšo oskrbo z
električno energijo. Dvostransko napajanje bo omogočilo nadaljnji gospodarski
in turistični razvoj Selške in Bohinjske doline.
Nov DCV in še vrsta pomembnih projektov
Kot naslednji letošnji dogodek
omenimo, da so v Elektru Gorenjska maja odprli nov distribucijski center
vodenja, ki sta ga svojemu namenu predala evropska komisarka za mobilnost in
promet mag. Violeta Bulc in predsednik uprave mag. Bojan Luskovec. DCV predstavlja
informacijsko vozlišče elektroenergetskega omrežja Elektra Gorenjska ter temelj
za zanesljivo in kakovostno oskrbo gorenjskih uporabnikov električne energije
Pomemben projekt je tudi izgradnja
novega objekta RP Trata, ki bo z 20 kV vzankanjem v tri RTP-je (Škofja Loka,
Medvode in Labore) omogočila zadostno moč in zanesljivost napajanja na območju
industrijske cone Trata pri Škofji Loki. Zagon
objekta je predviden do konca letošnjega leta.
Nadalje omenimo, da so leta 2010
zgradili 110 kV stikališče v Železnikih, lani so zaključili z vzankanjem nove
110 kV povezave z RTP Bohinj, letos pa so izvedli rekonstrukcijo 20 kV
stikališča.
Med letošnje ključne investicije Elektra Gorenjska
sodijo še naslednji večji projekti: priprava projektne in
razpisne dokumentacije za gradnjo nadomestnega 110 kV stikališča v RTP
Radovljica, kjer je GIS izvedba predvidena v letu 2017; TP Soriška planina, ki je bila vzankana v novo 20 kV povezavo
med RTP Bohinj in Železniki; ter pospešena menjava naprednih
merilnih naprav (pametna omrežja). Ob tem še omenimo, da so v letošnjem letu izvedli več kot 250 projektov nadgradnje ali obnove na
srednje- in nizkonapetostnem omrežju.
Med prihodnjimi izzivi tudi izgradnja RTP Letališče
Brnik
Kot je povedal mag. Jurij Podpečan, vodja projektov v
Elektru Gorenjska, so zaenkrat v takšnem investicijskem ciklusu, da se še vedno
kažejo potrebe po novogradnjah distribucijskih elektroenergetskih objektov.
Eden od izzivov je tudi izgradnja
RTP Letališče Brnik. V letu 2017 bodo začeli s pripravo projektne dokumentacije in
pridobivanjem gradbenega dovoljenja. V letu 2018 je predvidena izgradnja
gradbenega dela RTP Letališče Brnik in vgradnja opreme 20 kV stikališča. Zaradi zahtevnega odjema
letališča, ki zahteva stalno oskrbo z električno energijo po kriteriju N-2, bo
izgradnja novega 20 kV stikališča zagotovila nemoteno obratovanje letališča
Jožeta Pučnika in omogočila vključevanje novih porabnikov v prihodnosti, je
pojasnil mag. Podpečan.
