NEK: leto 2024 zaznamovala redni remont in 50-letnica položitve temeljnega kamna

Nuklearna elektrarna Krško (NEK) je izdala letno poročilo za leto 2024, ki ga v družbi ocenjujejo kot izjemno uspešnega tako z vidika varnega in stabilnega delovanja kot z vidika poslovnih rezultatov.

NEK: leto 2024 zaznamovala redni remont in 50-letnica položitve temeljnega kamna

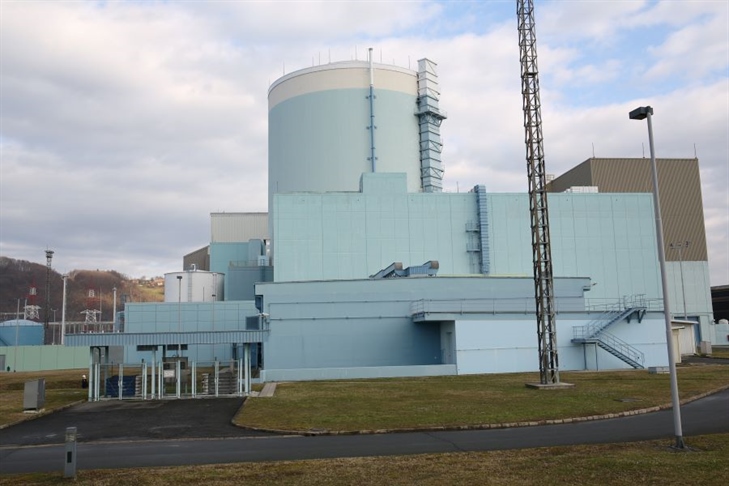

Nuklearna elektrarna v Krškem

Iz poročila izhaja, da je NEK lani proizvedla skupno 5,551 TWh električne energije, kar je za 1,80 odstotka več od načrtovane proizvodnje, ki je znašala 5,453 TWh. Kazalec razpoložljivosti je bil 91,52 odstotka, kazalec zmogljivosti pa 91,13 odstotka.

Pomembni dogodki v preteklem letu, ki so jih v poročilu izpostavili, so že omenjeni redni remont, mednarodni strokovni pregled elektrarne in jedrske varnosti s strani Svetovnega združenja operaterjev jedrskih elektrarn (WANO) ter 50. obletnica položitve temeljnega kamna za gradnjo elektrarne.

Remont se je po 33. gorivnem ciklusu začel 1. aprila in se končal  uspešno z več kot 30.000 aktivnostmi, v katerih je poleg zaposlenih v NEK sodelovalo okoli 1500 zunanjih izvajalcev. Kot so zapisali, je »bil dobro načrtovan in izpeljan z visoko kakovostjo opravljenega dela, kar je predpogoj za varno in stabilno delovanje ter izpolnjevanje zastavljenih letnih ciljev.« Vse te zahtevne aktivnosti so opravili v zahtevnih delovnih razmerah z minimalno zamudo 25 ur in brez ene same poškodbe pri delu.

NEK bi lahko za zgled vzele tudi druge jedrske elektrarne

Svetovno združenje upravljavcev jedrskih elektrarn (WANO), ki na vsakih pet let preverja jedrsko varnost in kulturo ter delovanje vseh 400 komercialnih jedrskih elektrarn po svetu, je po spremljanju izvajanja remonta in usposabljanja operativnega osebja za izredne razmere, pregled zaključilo s podrobno primerjavo z najvišjimi standardi in praksami v komercialni jedrski industriji.

Po rezultatih pregleda je bila NEK že tretjič zapored uvrščena med najboljše v prvi skupini. WANO je poudaril, da je NEK strokovna, motivirana in učeča se organizacija ter zgled drugim v jedrski industriji, z vodstvom in ljudmi, ki prevzemajo odgovornost in so ponosni na svoje delo ter organizacijo. Kot so zapisali v NEK, »so priporočila za izboljšave kljub dobrim rezultatom resno analizirali in jih prenesli v akcijske načrte ter jim dodelili potrebna sredstva. Za obstanek na vrhu je to nujen ukrep, samozadovoljstvo bi utegnilo obrniti trende.«

V prihodnjih letih čakajo še številni izzivi

Kot je razbrati iz letnega poročila, bo treba zagotovitvi zadostne zmogljivosti za skladiščenje nizko– in srednjeradioaktivnih odpadkov na lokaciji elektrarne do leta 2028, ko naj bi se začela prva predaja odpadkov iz NEK. Prav tako bo treba prepoznavati in obvladovati tveganja varnosti in stabilnosti obratovanja NEK zaradi postopkov načrtovanja, gradnje in obratovanja JEK 2. Obstajajo tudi izzivi, povezani s podnebnimi spremembami in dodatnimi omejitvami toplotnih emisij v reko Savo.

»Zavedamo se tudi morebitnih finančnih tveganj, ki smo jih v poslovanju občutili že v 2024 in bi jih lahko v prihodnjih letih še bolj,« so še zapisali. Precejšen izziv bodo predstavljala tudi večja povišanja cen storitev in materialov ter potencialni skok cen jedrskega goriva, ki ga pričakujejo po letu 2028.

Več kot 60 let obratovanja?

Glede na vse bolj razširjeno prakso podaljševanja obratovanja jedrskih elektrarn na več kot 60 let in spodbude lastnikov, so leta 2024 začeli določati okvir potrebnih aktivnosti ter časovnih in finančnih stroškov za uresničitev takšnega projekta. »NEK je kot dobro vzdrževana in uspešno nadgrajena jedrska elektrarna s strokovno in motivirano organizacijo zagotovo kandidatka za uspešen proces podaljšanja njenega delovanja nad 60 let,« so še izpostavili v poslovnem poročilu.

Prvega decembra 2024 je sicer minilo natanko 50 let od položitve temeljnega kamna za gradnjo NEK.

Polona Bahun
