Sanacija 400 in 220 kV omrežja uspešno končana

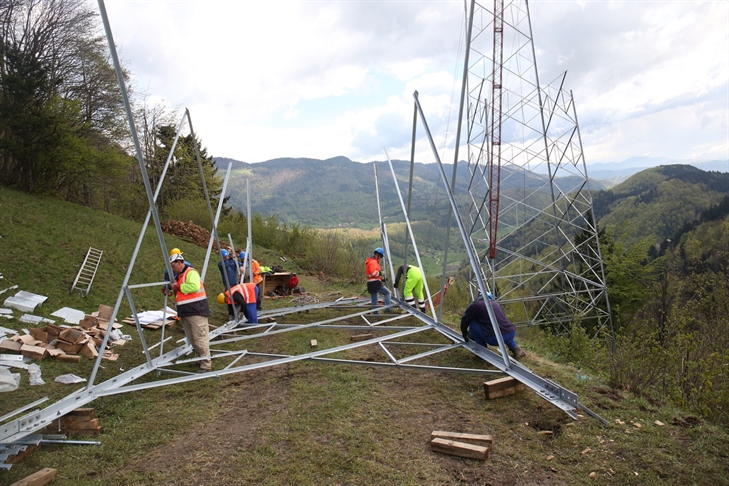

Danes vklopljen še 220 kV daljnovod Kleče-Divača, na katerem je bilo treba povsem zamenjati ali popraviti kar 44 daljnovodnih stebrov.
Sanacija 400 in 220 kV omrežja uspešno končana
Od 13. ure 28 minut je v rednem obratovanju tudi 220 kV daljnovod Kleče-Divača,ki je bil med bolj poškodovanimi v letošnji ledeni ujmi. Na njem je bilo namreč podrtih kar 23 stebrov, 21 pa je bilo huje poškodovanih. Z današnjim vklopom omenjenega 220 kV daljnovoda Kleče-Divača se je hkrati končala sanacija 400 in 220 kV prenosnega elektroenergetskega omrežja. Tako bodo v juniju v sklopu sanacije po letošnji zimski ujmi potekala le še dela na 110 kV daljnovodu Cerkno-Idrija, ki bo predvidoma vklopljen v elektroenergetski sistem v drugi polovici meseca.
»Vse to, kar smo si zadali in obljubili takoj po februarski ujmi, ki je prizadela kar sedem prenosnih elektroenergetskih poti, smo v družbi ELES izpolnili, in to celo pred rokom. V mozaik sanacije 52 km prenosnih elektroenergetskih poti, ki so ključnega pomena za obratovanje elektroenergetskega sistema Slovenije, bomo v drugi polovici junija dodali še zadnji kamenček – 110 kV daljnovod Cerkno-Idrija. Naj samo še enkrat spomnim, da v kolikor daljnovod 2x400 kV Beričevo-Krško, ki smo ga slavnostno odprli konec maja, ne bi bil zgrajen že konec lanskega leta, bi bila osrednja Slovenija z Gorenjsko v precejšnjih težavah, oskrba z električno energijo pa bi bila precej motena in omejena. V času februarske ujem sta bili namreč prekinjeni obe 220 in 400 kV prenosni poti iz smeri Štajerske, Podravja in Posavja do osrednje Slovenije. V družbi ELES se zavezujemo, da bomo še naprej izvajali naše poslanstvo, 24 ur na dan – varno, zanesljivo in nemoteno bomo prenašali električno energijo v Republiki Sloveniji in v Evropo,« je ob današnjem zagonu 220 kV daljnovoda Kleče-Divača povedal Aleksander Mervar, direktor družbe ELES. (bj)
Brane Janjič
O avtorju
