ELES je 3. junija pod napetost vklopil DV 110 kV Brestanica–Krško NEK, ki služi za napajanje lastne rabe NEK.

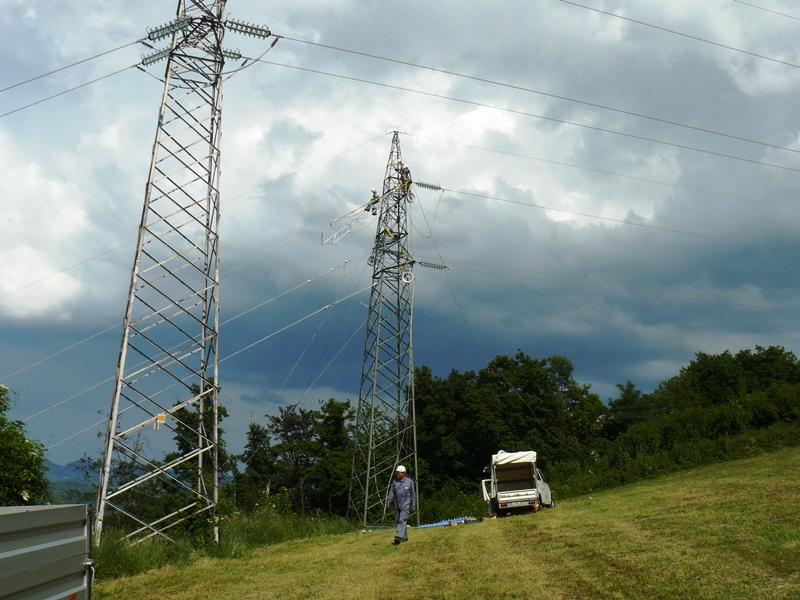

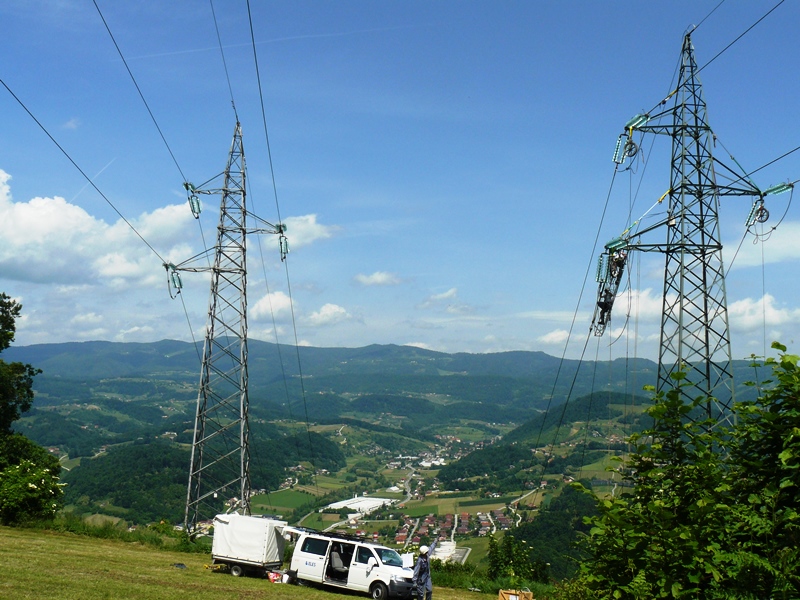

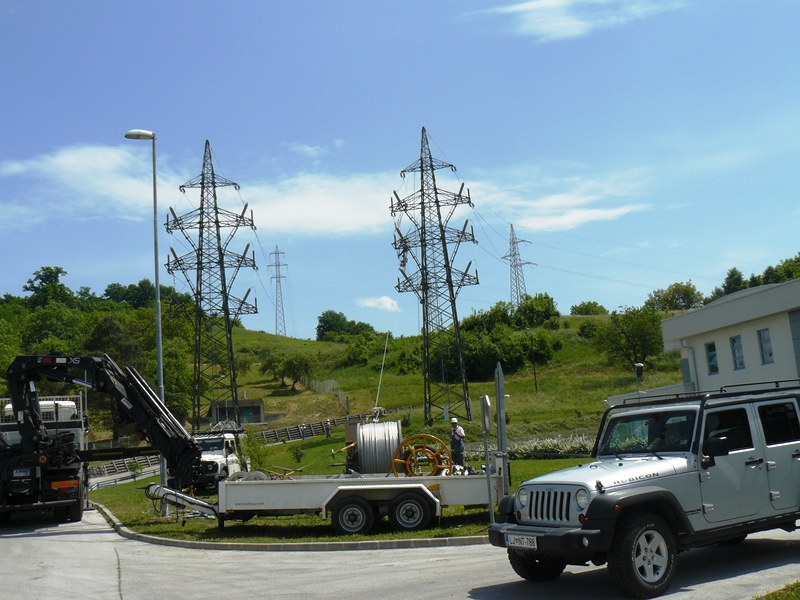

Obnova daljnovoda, ki je dolg 7,5 kilometra in ima 28 stojnih mest, je potekala med 20. majem in 3. junijem. Zajemala je dobavo in montažo novega obešalnega materiala in kompozitnih izolatorjev, vodnikov in zaščitne vrvi ter zamenjavo ozemljitev.
ELES se je za obnovo odločil, ker je daljnovod star več kot 40 let in je bil v precej slabem stanju. Tako je bila nujna obnova dotrajane elektropreme. Med 20. majem in 3. junijem so daljnovodne ekipe Elesa iz Podloga, Maribora, Ljubljane in Divače zamenjale obešalni material, izolacijo in vodnik. Predhodno so bile že obnovljene ozemljitve, v teku pa je še obnova zaščitne vrvi. Kot je dejal vodja projekta v Elesu Bojan Volk, bo prevzem slednje še v tem mesecu, sam pa pričakuje, da bo obnova v celoti končana konec tega ali v začetku prihodnjega leta.
Obstoječi stekleni in keramični izolatorji so bili zamenjani s silikonskimi proizvajalca LAB iz Nemčije, ki so se tudi na drugih Elesovih objektih že dokazali za zelo zanesljive. Zaradi težav pri dobavi vodnika so vgradili vodnik, ki je bil že v obratovanju na daljnovodu Avče-Gorica in bil pozneje demontiran, ker je bil na tistem mestu zgrajen nov sistemski daljnovod. Vsa potrebna testiranja so namreč potrdila, da je vodnik ustrezen za obratovanje.
Gre za projekt, ki je v celoti delo strokovnjakov v Elesu. Ti so pripravili vso potrebno dokumentacijo, izvajali vsa dela in nadzor. S tem projektom, je ELES znova dokazal, da je z lastim znanjem, opremo in kadri, sposoben strokovno izvesti tudi tako zahtevne obnove, je še povedal Bojan Volk.
Ocenjena vrednost obnove je 500 tisoč evrov, vendar bo z upoštevanjem lastnega dela in opreme, znesek zagotovo nižji.
Z obnovo tega daljnovoda je NEK pridobil tudi bolj zanesljivo povezavo, saj je pri starem dotrajnem daljnovodu vedno obstajala nevarnost, da bi šlo kaj narobe. (pb)
